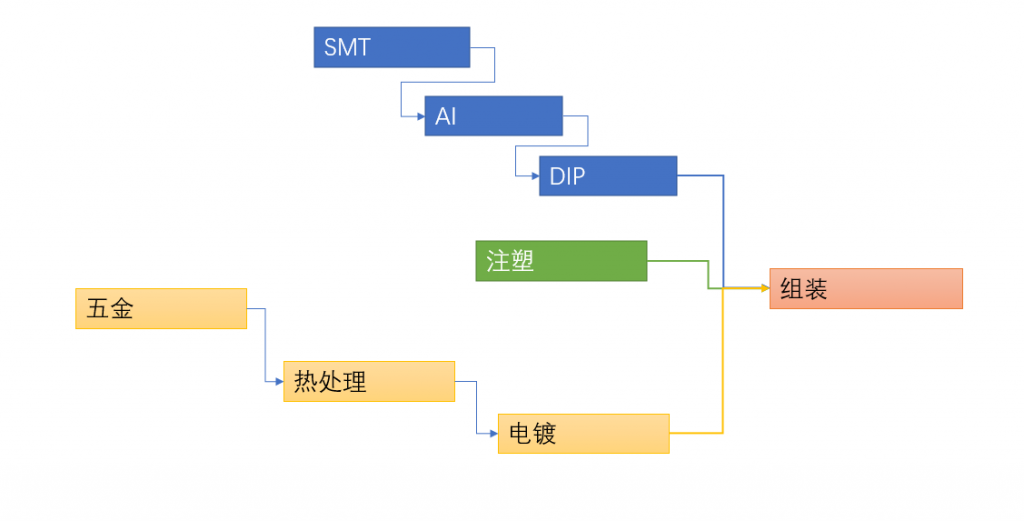

一个可销售的成品,按照BOM层层展开,分为多个层级,所以BOM称为树形结构。在ERP中,BOM层级上的每个节点都会单独开工单。
一个可销售的成品,按照BOM层层展开,分为多个层级,所以BOM称为树形结构。在ERP中,BOM层级上的每个节点都会单独开工单。
由于各节点零部件生产工艺不同,生产周期有长有短,因此各节点的工单数量有很大差异。生产周期短的产品会合并开工单,生产周期长的产品不合并,有时会将工单分拆到适合生产的时间长度。
客户经常会修改订单的数量和交期,加上生产中可能发生的报废,经过一段时间,订单工单之间以及各级工单之间,前后匹陪关系就会发生混乱。由于ERP并不会跟踪各级工单之间的匹配关系,在手工方式编制生产计划时需要PMC自己一层层地查料和计算需求量,这样不仅让PMC工作繁琐,而且也很容易发生错误,引起的不良结果有:
在PlanMateAPS中,工单管理是重要的一个功能。具体的做法是,在Solver运行自动排程之前,先进行各级工单之间的匹配,建立前后约束关系。
在匹配后,系统给出以下报告:
APS不能代替ERP进行工单的变更,用户需要在ERP中进行工单的变更。有些ERP不支持分拆工单,可以先减少数量,再补开新的工单。
在工单变更完成后,需要重新导入工单,再次运行工单匹配,建立新的约束关系。
PlanMateAPS在排程时,按照匹配关系建立任务的前后约束,在装配阶段,将多个工单任务组合在一起。
