ERP中的BOM

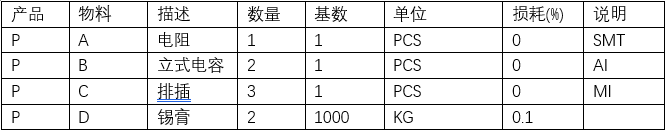

ERP中的BOM,下级物料通常定义在产品一级,如下示例:

以上为一个电路板的BOM示例,我们假设ERP中各工序没有分级定BOM。因为ERP中不管理生产工序,所有的物料都定义在产品下,工序只是在注解栏位说明。ERP在做齐料分析的时候,如果有一种物料没有到库则不能生产。

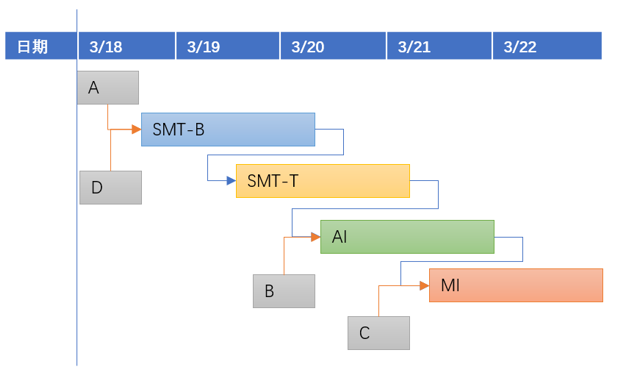

在APS系统中,产品定义生产工序,上述产品的生产工序和计划如下:

APS系统中的BOM

APS中的BOM可以定义在工序级别。PlanMateAPS有两种BOM结构,如果无法分级则与ERP一样,定义在产品级,所有物料需求计入到生产的第一个工序。基础数据可以支持分级,则将BOM建立在工序级别,物料需求计入工序。

由上图可见,各道工序的产品生产时间是有差异的,对物料需求的时间也有很大差异。由此可以得到以下结果:

  • 如果SMT的物料到库,AI物料在IQC段, MI在途,只要预计到货日期可以满足生产,则可以安排生产。这样实际上可以降低在库库存,也减少了欠料发生的比例。
  • 按照以上生产计划,物料需求的时间点是有差异的,采购时间可以分开,进一步降低原料库存。
