齐套分析是APS系统中的一个重要功能。齐套分析包括制造品和采购件。制造品的齐套涉及半成品的生产计划,采购件的齐套计算依据是在库库存和在途库存。
这里我们给出齐套分析的示例:
示例一: 单一订单的齐料日期
假设产品P的物料包括A,B,C,D四种采购件,其采购提前期分别如下:
齐套分析是APS系统中的一个重要功能。齐套分析包括制造品和采购件。制造品的齐套涉及半成品的生产计划,采购件的齐套计算依据是在库库存和在途库存。
这里我们给出齐套分析的示例:
示例一: 单一订单的齐料日期
假设产品P的物料包括A,B,C,D四种采购件,其采购提前期分别如下:
我们假设P的订单数量为100 ,为计算简单,假设各种物料的消耗量都是1, 当日为2022/4/1
假设1:

在库与途库存如下:
以上按照B的到货日期计算,订单的齐料日期为4/5. C虽然缺料, 但是提前期3天, 预计到货日为4/3, 早于4/5
假设2:
B的到货日期为4/2日, C无货,但是采购提前期为3天,假设今日下采购单,4/3日可以到货,则订单的齐料日期为4/3日
假设3:
以上B,C均欠料, 按提前期较大的计算齐料日期,齐料日期为4/7日
示例二: 共用料的分配
假设BOM结构如下
我们仍然假设两笔订单:
假设1: 库存如下:

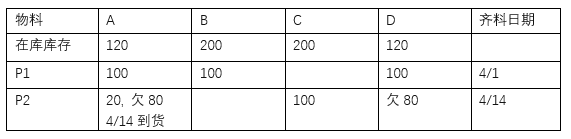

因产品P1交货期在前,则共用料优先分配给P1, P2延后交货
假设2: 库存如下:

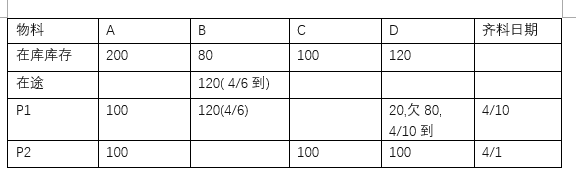

在以上条件下,虽然P1的交期在前,单由于B欠料直到4/6日,因此将共用料D先分配给P2生产,让线体不空。
