APS系统中工单的拆分与合并-优化采购计划

工单订单匹配

在ERP中,按照销售订单开具生产工单。在订单初始开具的时候,通常具有对应关系。但是随着时间推移,各种原因导致订单与工单的匹配关系发生变化。如以下示例:

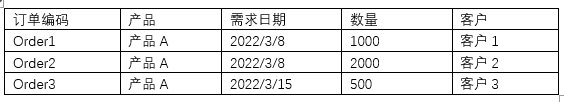

三笔销售订单为同样的产品, 如下所示:

为了简化生产管理,根据需求开具两笔工单:

而后客户2通知,交货日期推后一周,到3/15日交货。如果按照工单的匹配需求日生产和采购,则造成产品A(2000)的在库时间延长1周,采购物料也会增加。

这种订单变更而工单无法跟随变更的情况,累积下来,就会造成工单与订单的匹配关系混乱,工单的开工日不准确,难以计算清楚。这也是很多企业在成品组装时不能齐套,半品库存又很多的原因。如果ERP按照工单开工日采购,则会造成库存增加或欠料。

工单分拆

PlanMateAPS的需求管理模块,有订单工单匹配功能,在进行匹配计算后,会根据匹配结果给出工单分拆建议。如以上示例中,Work1可分拆为数量为1000, 2000的两笔工单。工单分拆建议需要考虑多个参数:

1:需求日期的差异(如果需求日期相差小于设定值则不拆)

2:剩余数量(如果分拆后,后一笔工单的数量很小则不拆)

APS给出分拆建议后,需要在ERP中进行实际的分拆,分拆后再重新运行一次匹配

工单合并

二次运行匹配计算后,PlanMateAPS给出工单合并建议。如上例所述,将分拆出来的2000与Work2合并. 合并后结果如下

工单合并计算也要考虑参数:

1:合并的时间范围: 不一定需求日期完全一致的工单合并,相近的日期也可以合并

2.数量限制. 如果合并后的工单数量太大则不做合并

更新开工日

 在工单合并完成后,最后一个进行订单工单匹配,得到所有工单新的开工日期,用户需要将开工日更新到ERP中。

收益: 我们曾经为一家大型电子厂实施以上功能,系统上线后,原料库存降低了30%。

工单分拆合并的难点

APS给出分拆合并建议并不困难,但是有些ERP没有工单分拆合并功能。通过修改工单数量,补开工单可以达到相同效果。

如果需要分拆的工单数量很多,则人工操作比较耗时,且容易出错。

通过在ERP中开发自动分拆合并的功能,可以达到快速准确进行工单优化的目的。企业可以自行开发,或者请ERP厂商协助开发。
