APS系统中多级工单的生产排程方案
2022年9月5日
Show all

订单与工单的基本概念:

订单是客户给我们下的需求。通常订单只包括销售的成品。

工单在部分ERP中称为生产订单,是为了完成生产开具的内部生产任务单。

工单根据订单开具,但是不一定是一一对应的关系。

例如:客户给出一个长期的订单,数量很大,但是工单不能太大,需要根据生产周期分拆。可以将每周的产量开一个工单。

或者多笔小工单,可以合并开一个工单,简化生产管理。

问题和难点:

1 交期问题:

因为存在分拆和合并的问题,订单与工单不是一一对应的关系。在ERP中通常也不能维护匹配表。这样在订单发生变更时,工单无法跟随变更。例如客户修改了订单的交期,或者更改了订单的数量,而工单不能马上跟着改变。

工单的开工日期需要根据订单交期确定,在有些ERP中,由于没有建立对应关系,工单的需求日期常常不准确,在编制生产计划时需要人工一一查询交期。

2 库存增加:

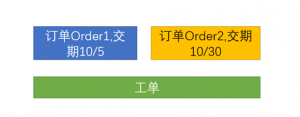

数量不匹配导致生产常常提前。如下图:

假设客户将原来的一笔需求分拆为两此交货,由于工单已经开出来,不能拆分,企业将10/30日的需求提前生产出来。提前生产会导致产品库存增加,同时材料库存也增加了,库存占用资金过大,周转率降低。

APS解决方案:

PlanMateAPS中是对工单做排产, 在排程之前, 首先对订单工作做预处理。包括:

  • 建立订单工单之间的匹配关系
  • 根据匹配关系重新计算工单的需求日期

经过以上匹配计算, 可以得到

工单的需求日期

  • 补开工单建议: 如果工单不足APS可以给出补开工单建议
  • 工单修改建议: 工单数量与需求不匹配, APS给出修改建议, 可以增加或减少工单的数量
  • 工单拆分建议: 如果一个工单匹配的需求时间跨度过大, APS给出分拆建议 . 工单分拆可以避免产品提前太久生产, 降低库存量
  • 工单合并建议: 时间接近的同产品工单 , APS给出合并建议. 工单合并生产可以简化生产管理.

APS给出的建议, 需要在ERP中实际执行. 执行完毕后可以重新下载数据, 运行一次匹配, 再进行自动排程. 。
